«Интер РАО» достроит станцию за ОГК-2

Вместе с контрактом компания возьмет на себя и штрафы – почти 5 млрд рублей

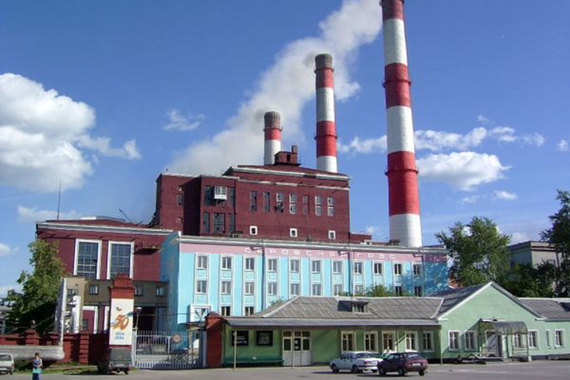

ОГК-2 должна была построить на Серовской ГРЭС энергоблок на 420 МВт, его запуск планировался в сентябре 2016 г.
ОГК-2 должна была построить на Серовской ГРЭС энергоблок на 420 МВт, его запуск планировался в сентябре 2016 г. / ОГК-2

ОГК-2 1 мая передаст договор о предоставлении мощности (ДПМ) с Серовской ГРЭС на Верхнетагильскую ГРЭС «Интер РАО», сообщила ОГК-2. По условиям сделки «Интер РАО» заплатит за ОГК-2 4,8 млрд руб. штрафов – за опоздание с вводом объекта в срок, отмечает компания.

ДПМ обеспечивает инвесторам возврат средств с высокой доходностью, но также устанавливает жесткие сроки по запуску объектов. За их срыв предусмотрены штрафы.

ОГК-2 должна была построить на Серовской ГРЭС энергоблок на 420 МВт, его запуск планировался в сентябре 2016 г. Стоимость проекта оценивалась в 17,8 млрд руб. Но начать работы компания не смогла: купленный для энергоблока генератор утопила в порту Роттердама при погрузке группа Е4.

В начале 2016 г. правительство одобрило перенос ДПМ от ОГК-2 к «Интер РАО». По условиям сделки между двумя компаниями «Интер РАО» должна будет заплатить за ОГК-2 штрафы за опоздание с вводом не только Серовской ГРЭС, но и других объектов – Троицкой ГРЭС, Рязанской ГРЭС и Новочеркасской ГРЭС. 4,8 млрд руб. – это максимальная сумма, не факт, что она будет именно такой, говорит представитель «Интер РАО».

«Интер РАО» будет получать в год на эту станцию около 2,6 млрд руб., оценивает руководитель группы исследований и прогнозирования АКРА Наталья Порохова. Срок уплаты – до 2019 г., т. е. если станция будет введена в 2017 г., то за 2018–2019 гг. «Интер РАО» придется отдать на эти штрафы практически всю выручку энергоблока, говорит она.

Но для окончательного утверждения переноса ДПМ с одной площадки на другую компаниям нужно переподписать договоры с потребителями энергии. Те к лету 2016 г. одобрили только перенос ДПМ на Верхнетагильскую ГРЭС, но отказались расторгать ДПМ на Серовской ГРЭС. Договор о строительстве Серовской ГРЭС не расторгнут с рядом потребителей, еще раз подтвердил представитель Сообщества потребителей энергии, и сделка между ОГК-2 и «Интер РАО» с передачей обязательств может быть оспорена. Представитель «Совета рынка» не смог вечером прокомментировать ситуацию. Представитель ОГК-2 не ответил на запрос.
